抓住每年僅兩次停電機會,12號線地鐵站建設又有新進展

5月25日,武漢地鐵環線12號線芳草路站歷時1年9個月順利完成110千伏電力線路遷改,標志著芳草路站建設正式按下“加速鍵”。

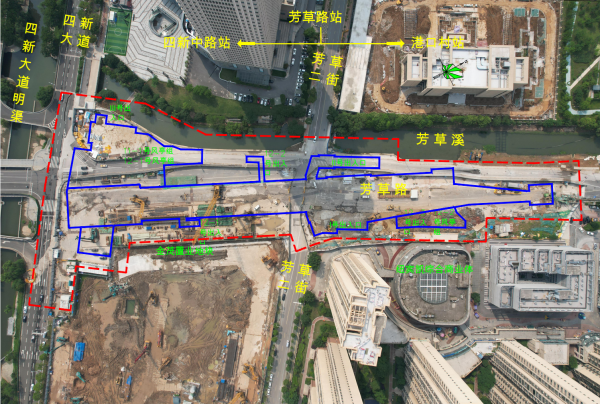

12號線芳草路站航拍圖。通訊員供圖

承建方中鐵二局城通公司該項目負責人介紹,芳草路站是一座地下三層島式站臺車站,位于漢陽芳草路與四新大道交叉口北側,沿芳草路南北向敷設,全長347米,遠期與11號線采用“L”形換乘。

“芳草路站110千伏電力線路遷改是車站圍護及主體結構施工的最大制約因素之一,關系到車站能否有序迅速地打開施工局面?!表?xiàng)目負責人介紹,為解決這個問題,最大程度爭取施工時間,項目部自2021年8月初便開始前期方案策劃及手續辦理,直接與遷改單位對接,協調難度很大,加之遷改要上跨11號線聯絡線及車站、下穿四新大道明渠等重要節點,遷改過程中需要協調多家產權單位。此外,項目還面臨最大困難——停電計劃受限。根據供電部門的要求,110千伏電力遷改必須在每年5月、11月用電低谷期報停電計劃,而且每段電力線纜每年僅有兩次停電獲批機會。

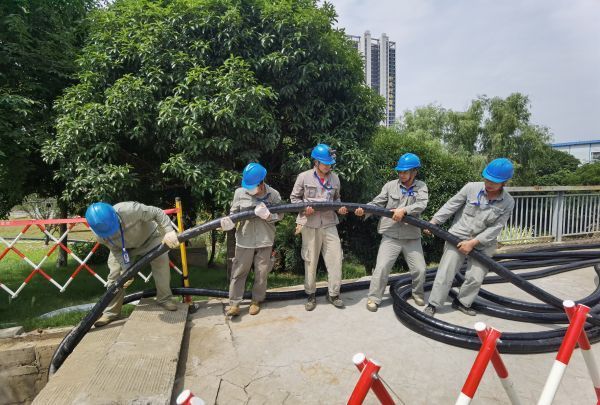

電力線路遷改現場。通訊員供圖

面對諸多考驗,中鐵二局項目部每周召開管線專題會,安排專人牽頭跟蹤,項目部配置管線專員,對管線遷改進度及時跟蹤糾偏,現場積極配合管線遷改單位施工,提供必要的施工條件。通過精心組織策劃,全力與產權單位溝通,牢牢把握住獲批機會,使電力線路割接時間協調在供電部門要求的時間范圍內,順利完成。

武漢地鐵12號線是武漢軌道交通線網規劃“環+射線”骨架結構中唯一環線,全長59.9公里,是目前世界第二、亞洲最長的城市地鐵環線,連通武漢三鎮,串聯武昌、洪山、漢陽、硚口、江漢、江岸、青山7個中心城區,兩次穿越長江,與18條地鐵線路實現換乘。(蔡元川 楊才紅)
